Vie Dante e dei Crotti, Cassano Valcuvia
Il progetto

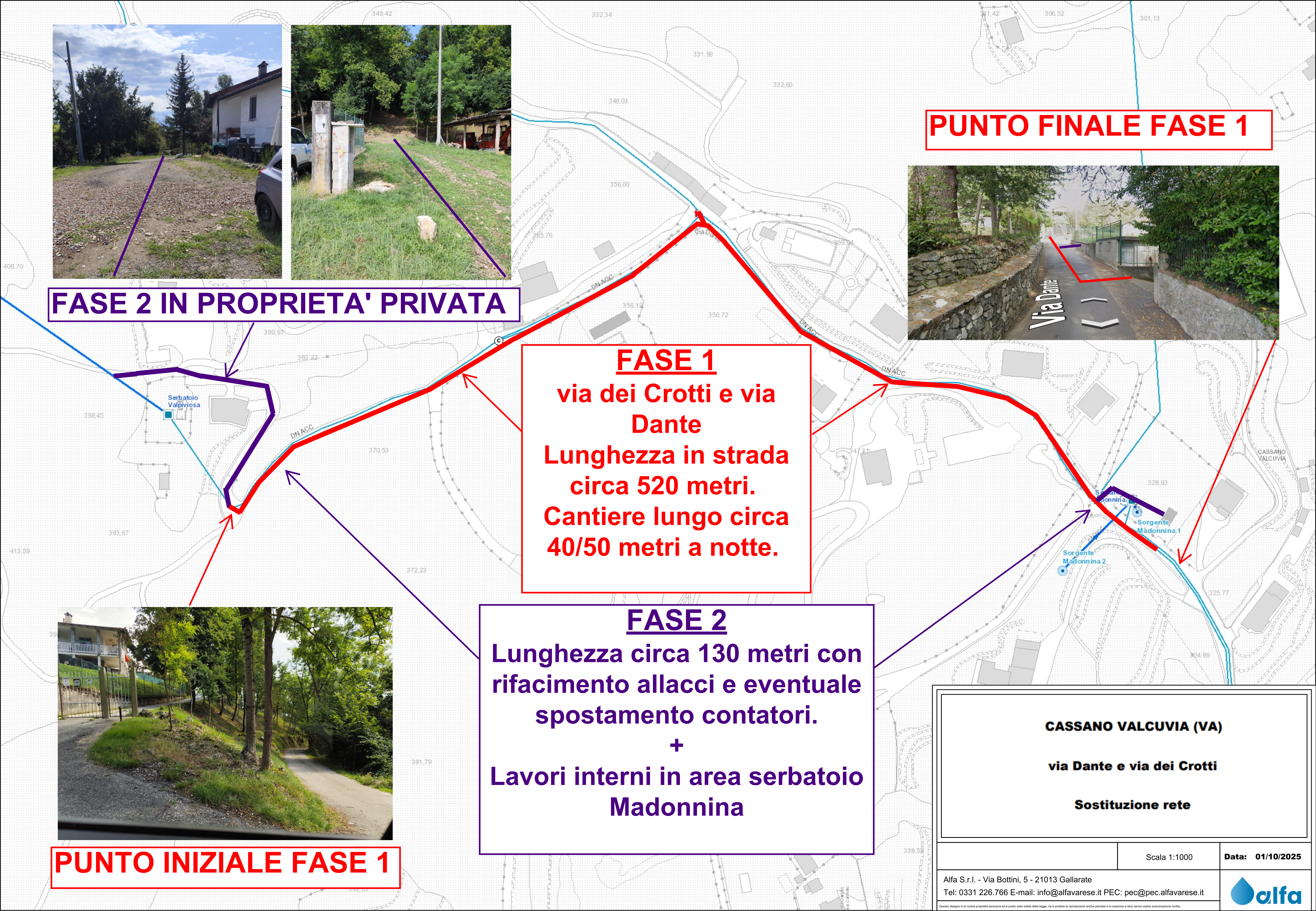

Rifacimento rete acquedottistica
Il cantiere prevede il rifacimento completo della rete acquedottistica lungo le vie Dante e dei Crotti, con un collegamento diretto alla sorgente Valdiposa e la dismissione del serbatoio attualmente esistente. L’obiettivo è quello di migliorare il servizio e ridurre drasticamente i consumi energetici.
L'intervento
Rifacimento completo della rete acquedottistica
I lavori sono iniziati nel mese di novembre e la durata prevista è di circa quattro mesi, mentre l’investimento ammonta a 400.000 euro.
A rendere più complesso l’intervento è la larghezza ridotta delle due strade, appena tre metri, che impone un’attenta pianificazione logistica e un lavoro di precisione da parte delle squadre operative.
Proprio per queste ragioni, al fine di limitare al massimo i disagi per i residenti e per personale e utenti della vicina casa di Casa di Comunità, tutti i lavori si svolgeranno dalle 21 alle 6 del mattino.
Viabilità per la durata del cantiere
Per l’intera durata dei lavori le due vie interessate resteranno chiuse al traffico negli orari di apertura del cantiere, quindi dalle 21 alle 6.
Anche nelle ore di cantiere sarà comunque assicurato il passaggio dei mezzi di soccorso.
Documentazione progetto
Aggiornamenti sul progetto
Completata la posa dei circa 700 metri di nuove tubazioni.
I passi successivi saranno i lavori all’impianto Madonnina, i collegamenti alla rete principale e l’esecuzione degli allacci alle singole utenze, ai quali seguiranno la copertura e il ripristino definitivo della sede stradale entro la fine dell’anno.
